به گزارش آوای تبریز، منصور راحیمی در حاشیه بازدید خبرنگاران از طرح تونل انرژی اظهار کرد: ساخت این تونل همزمان با افزایش مصرف برق در نقاط مرکزی شهر تبریز و راه اندازی خط یک مترو، اجتناب ناپذیر بود.
وی ادامه داد: خرید کابل مورد نیاز در این طرح با چهار هزار میلیارد ریال انجام شده و عملیات اجرایی نیز از سال ۱۳۹۶ آغاز شده و تاکنون یکهزار و ۷۰۰ میلیارد ریال هزینه در بر داشته است.
راحیمی گفت: پیش بینی می شود رقم عملیات اجرایی برای تکمیل آن به ۲ هزار میلیارد ریال برسد.
وی در مورد زمان بهره برداری از این طرح گفت: با توجه به اینکه عملیات حفاری و اجرایی این طرح در زیر زمین انجام می شود از این نمی شود تاریخ دقیق بهره برداری را اعلام کرد اما اگر اتفاق غیرمنتظره ای رخ ندهد دهه فجر سال بعد این طرح به صورت کامل بهره برداری می شود.
راحیمی افزود: ۱۵ متر از عملیات حفاری و ۶۰۰ متر از عملیات محکم سازی باقیمانده است

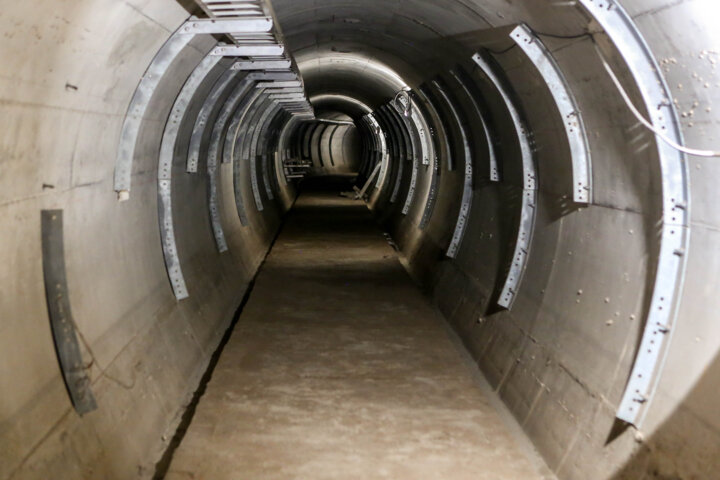

تونل انرژی شهر تبریز به طول چهار کیلومتر و قطر ۳.۵ متر در مسیر کوه عونبنعلی تا پست ۲۳۰ کیلوولت مرکزی تبریز اجرا میشود.
تونل مشترک تاسیسات انرژی که تجمیع کننده خدمات برق، مخابرات و آب است با توجه به ازدیاد جمعیت و افزایش بحث بلندمرتبهسازی در شهرها به عنوان یکی از اولویتهای اصلی در بحث شهرسازی مطرح است.
این تونل با انتقال منابع انرژی از این کانال و رفع مشکلات ترافیکی بر اثر حفاریهای متعدد و بعضا نابجا در معابر شهری و امکان حفاظت فیزیکی تاسیسات از صدمات احتمالی و هزینههای ناشی از آن جلوگیری میکند.
